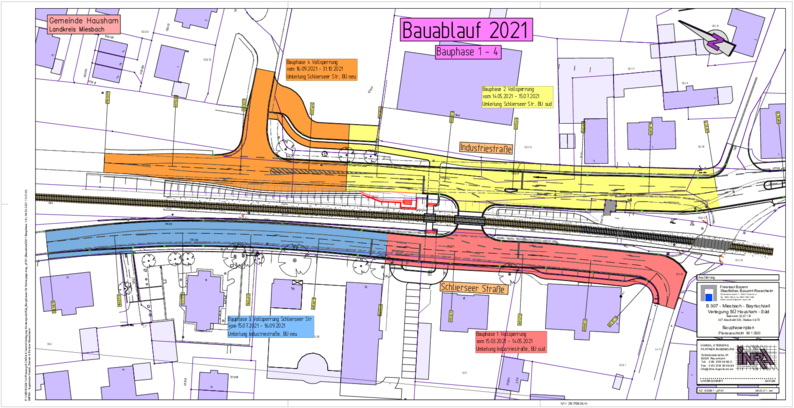

Bauablauf - Bauphasen 1-4 - Übersicht

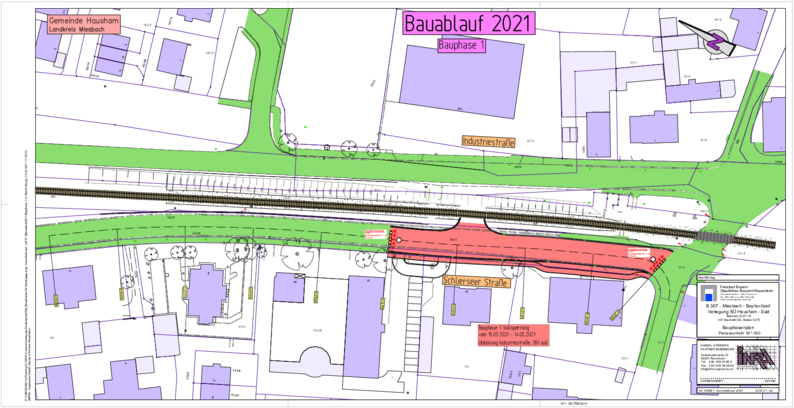

Bauablauf - Bauphase 1 (15.03.2021 - 14.05.2021 - abgeschlossen)

Die grün markierten Strecken sind befahrbar.

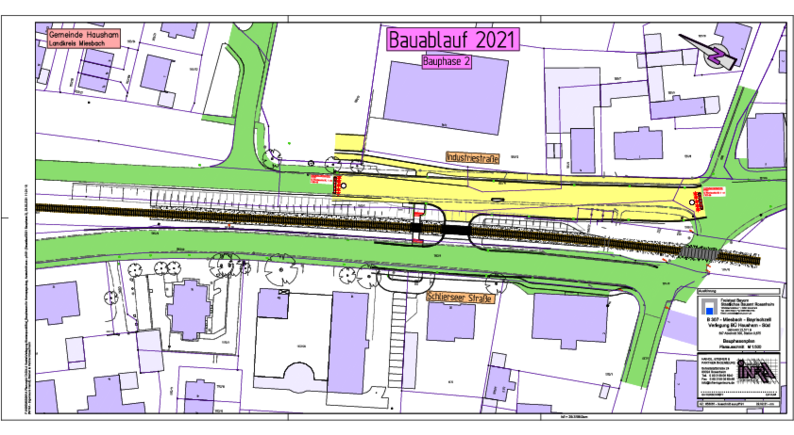

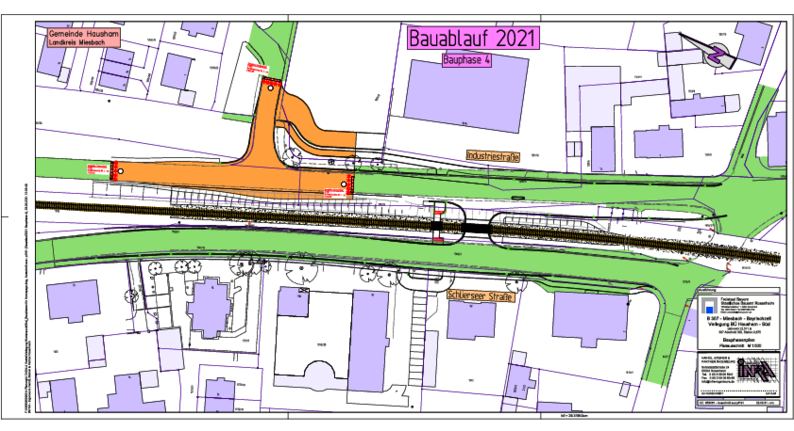

Bauablauf - Bauphase 2 + Bauphase 4 (14.05.2021 - 10.09.2021)

Die grün markierten Strecken sind befahrbar.

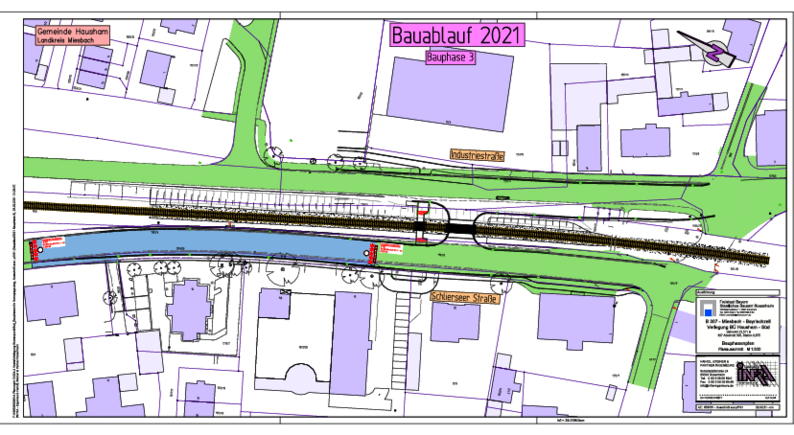

Bauablauf - Bauphase 3 (13.09.2021 - 05.11.2021)

Die grün markierten Strecken sind befahrbar.

Die Inbetriebnahme des neuen Bahnübergangs ist ab 29.10.2021 geplant.
